१३२ केभी बुर्तिबाङ सबस्टेशनको काम अन्तिम चरणमा

डिसी नेपाल
२८ चैत २०८० ६:२१

ढोरपाटन (बागलुङ)। पाँच वर्षअघि निर्माण सुरु भएको बुर्तिबाङ सबस्टेशनको काम अन्तिम चरणमा पुगेको छ।

पश्चिम बागलुङलाई केन्द्रीय प्रसारण लाइनसँग जोड्न कपिलवस्तुको मोतिपुर- अर्घाखाँचीको सन्धिखर्क- गुल्मीको तम्घास–पौँदीअमराई हुँदै बुर्तिबाङ जोड्ने १३२ केभीको सबस्टेशनको काम अन्तिम चरणमा पुगेको हो।

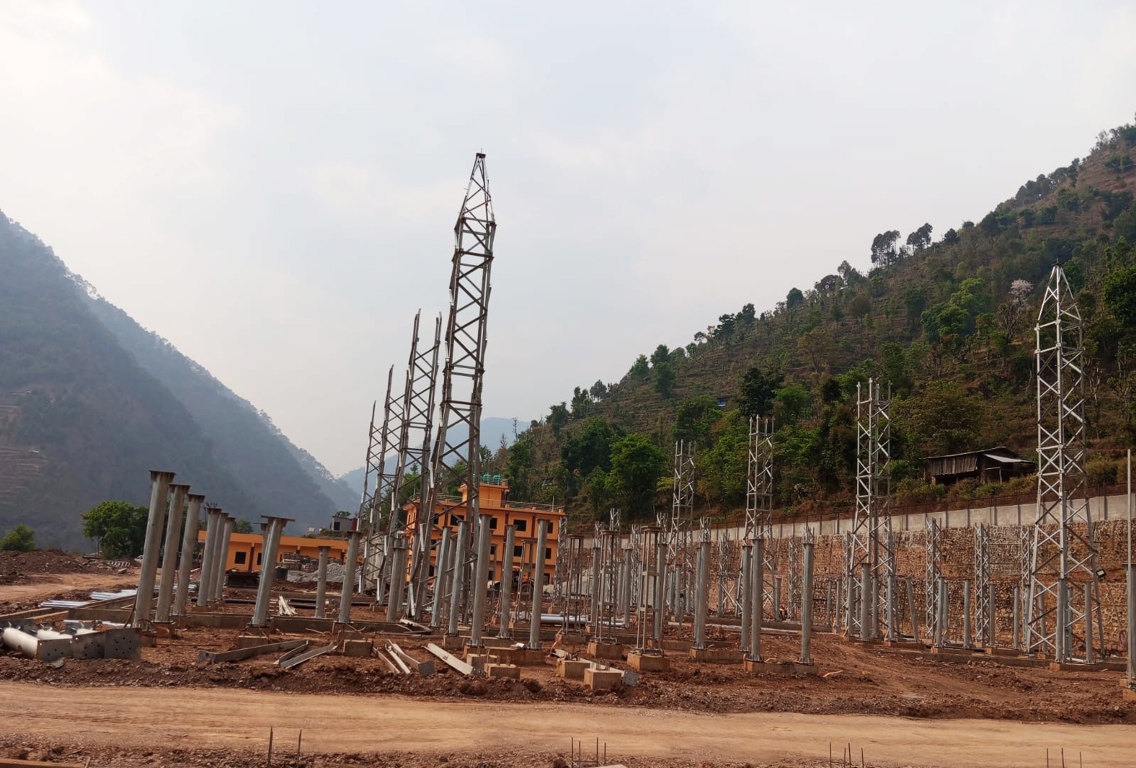

ढोरपाटन नगरपालिका-२ खल्टुबोटमा निर्माणाधीन सबस्टेशनको काम ८० प्रतिशत सम्पन्न भएको ‘१३२ किलोभोल्ट बुर्तिबाङ सबस्टेशन आयोजना’ प्रमुख मनोज चौधरीले बताए।

निर्माण पू्रा हुनासाथ गुल्मीको तम्घासको सवस्टेशन आगामी वैशाख १९ गते तथा सोही जिल्लाको पौँदीअमराई र बागलुङको बुर्तिबाङ सबस्टेशन अगामी असारमा परीक्षण गर्नेगरी द्रुत गतिमा काम भइरहेको उनले बताए।

आयोजना प्रमुख चौधरीले भने-“सबस्टेशन बनाउने र लाइन तान्ने काम निर्माण कम्पनीहरुले धमाधम काम गरीरहेका छन्, असारसम्म कुनै प्राविधिक अवरोध नभए परीक्षण गर्ने योजना छ, निर्माण कम्पनीलाई पनि असारभित्रमा काम सम्पन्न गर्ने ठेक्का दिइएको हो। अब फिल्डको काम मात्रै बाँकी छ, पौँदीअमराई र बुर्तिबाङमा एकैपटक परीक्षण हुन्छ।”

सदरमुकाम बागलुङ बजार र आसपासका क्षेत्र केन्द्रीय प्रसारण लाइनले जोडिए पनि पश्चिम बागलुङमा केन्द्रीय प्रसारण लाइन पुगेको थिएन। नेपाल विद्युत् प्राधिकरण बागलुङ वितरण केन्द्रले जिल्लाको पश्चिम क्षेत्रलाई प्राथमिकता दिएर लाइन विस्तार गर्दै आएको छ।

अहिलेसम्म निसीखोला र तमानखोला भेग केन्द्रीय लाइनबाट जोडिएका छैनन तर प्राधिकरणले निसीखोला, तमानखोला र ढोरपाटन नगरपालिका धेरै स्थानमा पोल गाड्ने र तार तान्ने काम गरिरहेको छ।




प्रतिक्रिया

Leave a Reply

Your email address will not be published. Required fields are marked *
